Amigable composición en proyectos de ingeniería civil mecanismo eficaz para la resolución de controversias

la amigable composición en proyectos de ingeniería civil adquiere una importancia especial. No se trata simplemente de un mecanismo alternativo para “llegar a un acuerdo”, sino de una herramienta que puede permitir la resolución de controversias complejas mediante el análisis técnico de los hechos del proyecto.

Introducción

En los proyectos de ingeniería civil, las controversias no suelen originarse únicamente en la interpretación de una cláusula contractual. En la mayoría de los casos, el conflicto nace de hechos técnicos ocurridos durante la ejecución: cambios de diseño, mayores cantidades de obra, interferencias no previstas, suspensión de actividades, baja productividad, modificación de métodos constructivos, eventos climáticos, atraso en entregas, deficiencias en estudios previos, problemas prediales, demoras en aprobaciones, variaciones de precios o imposibilidad de ejecutar conforme a las condiciones inicialmente previstas.

En este contexto, la amigable composición en proyectos de ingeniería civil adquiere una importancia especial. No se trata simplemente de un mecanismo alternativo para “llegar a un acuerdo”, sino de una herramienta que puede permitir la resolución de controversias complejas mediante el análisis técnico de los hechos del proyecto. Para un ingeniero civil, la amigable composición representa un escenario donde el conflicto debe estudiarse con base en cronogramas, presupuestos, especificaciones técnicas, actas de obra, informes de interventoría, bitácoras, curvas de avance, análisis de precios unitarios, memorias de cálculo, rendimientos, planos, modificaciones y trazabilidad documental.

Por eso, en proyectos de infraestructura, la amigable composición puede ser especialmente útil cuando las partes requieren una decisión especializada, práctica y sustentada en la realidad técnica de la obra.

¿Qué es la amigable composición en proyectos de ingeniería civil?

La amigable composición es un mecanismo mediante el cual las partes de un contrato delegan en un tercero, denominado amigable componedor, la facultad de resolver una controversia específica. En proyectos de ingeniería civil, ese tercero puede necesitar conocimientos especializados para comprender la dinámica real de la ejecución contractual.

Desde una perspectiva técnica, la amigable composición puede analizar asuntos como:

  • La existencia de mayores cantidades de obra.
  • La procedencia técnica de actividades adicionales.
  • La afectación del cronograma por causas no atribuibles al contratista.
  • La razonabilidad de una ampliación de plazo.
  • La trazabilidad de sobrecostos por permanencia, stand by, improductividad o aceleración.
  • La consistencia de los análisis de precios unitarios.
  • La compatibilidad entre diseños, especificaciones y condiciones reales de campo.
  • La incidencia de suspensiones, interferencias o restricciones operativas.
  • El cumplimiento de obligaciones técnicas por parte del contratista, interventoría o entidad contratante.

La diferencia frente a otros mecanismos es que la amigable composición, cuando se estructura correctamente, puede centrarse en la solución técnica de la controversia y no únicamente en una discusión formal. Esto resulta clave en contratos de obra, donde los hechos no se explican adecuadamente solo con el contrato, sino con la ejecución real del proyecto.

La amigable composición como mecanismo idóneo para controversias de tiempo, alcance y costos

Todo proyecto de ingeniería civil se controla sobre tres variables principales:

  • Tiempo
  • Alcance
  • Costos

Cuando una de estas variables se altera, las demás suelen verse afectadas. Por ello, la amigable composición resulta útil cuando el conflicto requiere reconstruir técnicamente qué ocurrió, cuándo ocurrió, por qué ocurrió y qué efecto produjo en el contrato.

2.1. Controversias de tiempo

Las controversias de tiempo aparecen cuando existe discusión sobre atrasos, prórrogas, suspensiones, ampliaciones de plazo, rutas críticas, hitos contractuales o imposibilidad de cumplir el cronograma inicialmente pactado.

En estos casos, la amigable composición puede analizar técnicamente:

  • El cronograma contractual inicial.
  • Las actualizaciones del programa de obra.
  • La ruta crítica del proyecto.
  • Las actividades predecesoras y sucesoras.
  • Las restricciones externas a la ejecución.
  • Las suspensiones totales o parciales.
  • Los eventos que afectaron la productividad.
  • La oportunidad en la entrega de diseños, predios, permisos o aprobaciones.
  • La correspondencia entre los atrasos registrados y los eventos alegados por las partes.

Por ejemplo, si un contratista solicita una ampliación de plazo argumentando que no recibió oportunamente los diseños definitivos, el análisis no puede limitarse a verificar la existencia de una comunicación. Debe evaluarse si esos diseños estaban asociados a actividades críticas, si su ausencia impedía ejecutar frentes de trabajo, si existían actividades alternativas disponibles, si el contratista tenía recursos suficientes y si el atraso impactó efectivamente la fecha de terminación.

Ese tipo de análisis es técnico. Por eso, la amigable composición en proyectos de ingeniería civil debe apoyarse en metodologías de programación y control de proyectos.

2.2. Controversias de alcance

Las controversias de alcance se presentan cuando existe discusión sobre qué debía ejecutar realmente el contratista. En obra civil, estas controversias son frecuentes porque los contratos pueden tener diseños incompletos, cantidades estimadas, especificaciones ambiguas o condiciones de campo distintas a las previstas.

La amigable composición puede ser útil para definir técnicamente si una actividad hacía parte del alcance inicial o si corresponde a una actividad adicional, complementaria o modificada.

Para ello se deben revisar los soportes, como por ejemplo:

  • El contrato y sus anexos técnicos.
  • Los pliegos o términos de referencia.
  • Las especificaciones de construcción.
  • Los planos contractuales.
  • Los planos aprobados para construcción.
  • Las memorias de cálculo.
  • El presupuesto oficial o contractual.
  • Los análisis de precios unitarios.
  • Las actas de modificación.
  • Las órdenes de cambio.
  • Los informes de interventoría.
  • Las comunicaciones técnicas entre las partes.

En una controversia de alcance, el punto central no es únicamente si una actividad “aparece” o “no aparece” en el contrato. El análisis debe establecer si la actividad era necesaria, previsible, medible, presupuestada, técnicamente exigible y compatible con las condiciones inicialmente contratadas.

Por ejemplo, en una obra vial puede surgir una discusión sobre la construcción de obras de drenaje adicionales. El contratante puede afirmar que el drenaje hacía parte del alcance general de la vía. El contratista puede sostener que las obras adicionales surgieron por condiciones geotécnicas o hidráulicas no previstas en los diseños. La amigable composición permite que un componedor con criterio técnico analice si esas obras estaban realmente contempladas o si representan una modificación sustancial del alcance.

2.3. Controversias de costos

Las controversias de costos son uno de los campos donde la amigable composición puede tener mayor utilidad en ingeniería civil. En proyectos de construcción, los costos pueden alterarse por múltiples causas: mayores cantidades, actividades adicionales, permanencia en obra, equipos en espera, bajo rendimiento, cambios en precios de insumos, aceleración, reprocesos, suspensión de frentes de trabajo o modificación de métodos constructivos.

Un análisis serio de costos no debe limitarse a sumar facturas. Debe verificar causalidad, trazabilidad, razonabilidad y correspondencia con el evento que originó la reclamación.

En una amigable composición especializada, el análisis de costos puede incluir:

  • Comparación entre presupuesto contractual y costo real ejecutado.
  • Revisión de análisis de precios unitarios.
  • Evaluación de rendimientos previstos y rendimientos reales.
  • Análisis de permanencia de personal y equipos.
  • Identificación de recursos improductivos.
  • Validación de costos directos e indirectos.
  • Evaluación de administración de obra.
  • Determinación de sobrecostos por ampliación de plazo.
  • Revisión de soportes contables, nómina, maquinaria, transporte, combustibles y subcontratos.
  • Verificación de cantidades ejecutadas y aprobadas.

En contratos de obra, no todo mayor costo constituye automáticamente un costo reconocible. Debe existir una relación técnica entre el hecho generador y el impacto reclamado. La amigable composición permite precisamente ordenar esta discusión y separar los costos demostrados de aquellos que carecen de trazabilidad suficiente.

Principales controversias técnicas que pueden resolverse mediante amigable composición

La amigable composición puede aplicarse a múltiples controversias propias de los proyectos de ingeniería civil. Algunas de las más relevantes son las siguientes:

3.1. Mayores cantidades de obra

Las mayores cantidades de obra se presentan cuando la cantidad realmente ejecutada supera la cantidad prevista en el presupuesto contractual. Esto es frecuente en excavaciones, rellenos, concreto, acero, pavimentos, estabilizaciones, drenajes, cimentaciones, redes, estructuras hidráulicas y obras de contención.

La controversia suele surgir cuando una parte sostiene que dichas cantidades eran previsibles o estaban incluidas dentro del riesgo del contratista, mientras la otra afirma que obedecen a condiciones reales diferentes a las previstas.

En una amigable composición, el análisis técnico debe revisar:

  • Cantidades contractuales iniciales.
  • Memorias de cantidades.
  • Planos de diseño.
  • Planos récord o as built.
  • Actas de medición.
  • Cortes de obra.
  • Informes de interventoría.
  • Cambios de diseño.
  • Condiciones reales de terreno.
  • Soportes topográficos.

La finalidad es determinar si las mayores cantidades corresponden a una variación normal de ejecución o si representan una alteración relevante del alcance económico del contrato.

3.2. Obras adicionales y actividades no previstas

Las obras adicionales son aquellas que no estaban contempladas de manera expresa o suficiente en el alcance inicial, pero que resultan necesarias para la funcionalidad, estabilidad, seguridad o terminación del proyecto.

En ingeniería civil, esta discusión es frecuente porque muchos proyectos inician con estudios incompletos o con diseños que deben ajustarse durante la ejecución.

La amigable composición puede ayudar a establecer:

  • Si la actividad estaba prevista en los documentos contractuales.
  • Si era técnicamente necesaria.
  • Si fue solicitada o aprobada por la interventoría o supervisión.
  • Si modificó el alcance inicial.
  • Si tenía precio contractual aplicable.
  • Si requería análisis de precio unitario nuevo.
  • Si generó impacto en tiempo o costos indirectos.

Por ejemplo, una estabilización de talud no prevista puede convertirse en una obra adicional si las condiciones geotécnicas reales difieren de los estudios iniciales. Sin embargo, para reconocerla técnicamente debe demostrarse la necesidad, la causalidad y la trazabilidad de la ejecución.

3.3. Suspensiones y ampliaciones de plazo

Las suspensiones y ampliaciones de plazo son una fuente recurrente de controversia en proyectos de infraestructura. Una suspensión puede tener efectos directos sobre el costo de permanencia, la disponibilidad de equipos, la vigencia de garantías, la administración del contrato y la productividad posterior al reinicio.

En una amigable composición, no basta con verificar que existió una suspensión formal. Es necesario analizar si la suspensión generó afectaciones económicas reales y si dichas afectaciones fueron debidamente soportadas.

El análisis técnico debe considerar:

  • Duración de la suspensión.
  • Frentes afectados.
  • Recursos que permanecieron en obra.
  • Equipos en stand by.
  • Costos administrativos durante el periodo improductivo.
  • Personal mínimo requerido.
  • Actividades que podían ejecutarse durante la suspensión.
  • Reprogramación del cronograma.
  • Impacto sobre la ruta crítica.
  • Diferencia entre suspensión total y suspensión parcial.

Esta evaluación permite diferenciar entre una ampliación de plazo justificada y una reclamación económica no demostrada.

3.4. Sobrecostos por permanencia en obra

Los sobrecostos por permanencia se presentan cuando el contratista debe mantener recursos durante un tiempo superior al previsto inicialmente, como consecuencia de ampliaciones de plazo, restricciones, suspensiones o demoras no atribuibles a su gestión.

Este es uno de los asuntos más técnicos en una controversia de obra. La amigable composición puede ser una herramienta adecuada para analizarlo porque requiere revisar cronograma, estructura administrativa, recursos reales, costos indirectos y soportes financieros.

Para evaluar una reclamación por permanencia, se deben responder preguntas como:

  • ¿Cuál era el plazo contractual inicial?
  • ¿Cuál fue el plazo real de ejecución?
  • ¿Qué eventos generaron la mayor permanencia?
  • ¿Los eventos afectaron la ruta crítica?
  • ¿Qué recursos permanecieron efectivamente en obra?
  • ¿Los costos reclamados están soportados?
  • ¿La estructura administrativa era necesaria durante el periodo adicional?
  • ¿Existió mitigación del impacto por parte del contratista?
  • ¿Los costos corresponden al contrato analizado o se mezclan con otros proyectos?

Una reclamación por permanencia sin trazabilidad documental puede ser técnicamente débil. En cambio, una reclamación soportada con cronogramas, nómina, actas, bitácoras, informes y estados de costo puede ser evaluada con mayor precisión dentro de una amigable composición.

3.5. Baja productividad e improductividad

La baja productividad se presenta cuando los recursos trabajan por debajo del rendimiento previsto. La improductividad ocurre cuando los recursos están disponibles pero no pueden producir de manera efectiva.

En ingeniería civil, estas situaciones pueden aparecer por interferencias, restricciones de acceso, cambios de diseño, falta de permisos, condiciones climáticas, fallas en coordinación, demoras en suministro, frentes no liberados o instrucciones tardías.

La amigable composición puede estudiar si la baja productividad fue causada por factores externos o por deficiencias propias del contratista. Para ello se requiere analizar:

  • Rendimientos contractuales.
  • Rendimientos reales.
  • Programación semanal.
  • Bitácoras de obra.
  • Reportes diarios de personal y equipos.
  • Restricciones por frente.
  • Curvas de avance.
  • Informes de interventoría.
  • Condiciones climáticas.
  • Disponibilidad de materiales.
  • Órdenes e instrucciones recibidas.

Este análisis permite establecer si existe un impacto técnico cuantificable o si la baja productividad corresponde a problemas de planeación, logística o gestión interna.

3.6. Reajuste de precios y variación de insumos

En proyectos de construcción, los precios de materiales, combustibles, transporte, acero, cemento, asfalto, tuberías, equipos y mano de obra pueden variar significativamente durante la ejecución. Esto puede generar controversias cuando las fórmulas de reajuste no cubren adecuadamente la realidad del mercado o cuando el contrato no previó ciertos cambios extraordinarios.

La amigable composición puede analizar:

  • La fórmula de reajuste pactada.
  • Los índices aplicables.
  • El periodo afectado.
  • El comportamiento real del mercado.
  • La fecha de compra de insumos.
  • La relación entre el insumo afectado y las actividades ejecutadas.
  • La incidencia del aumento en el costo total del contrato.
  • La oportunidad de las solicitudes presentadas.

El objetivo no es reconocer cualquier aumento de precios, sino determinar técnicamente si la variación produjo un impacto real, medible y asociado al contrato.

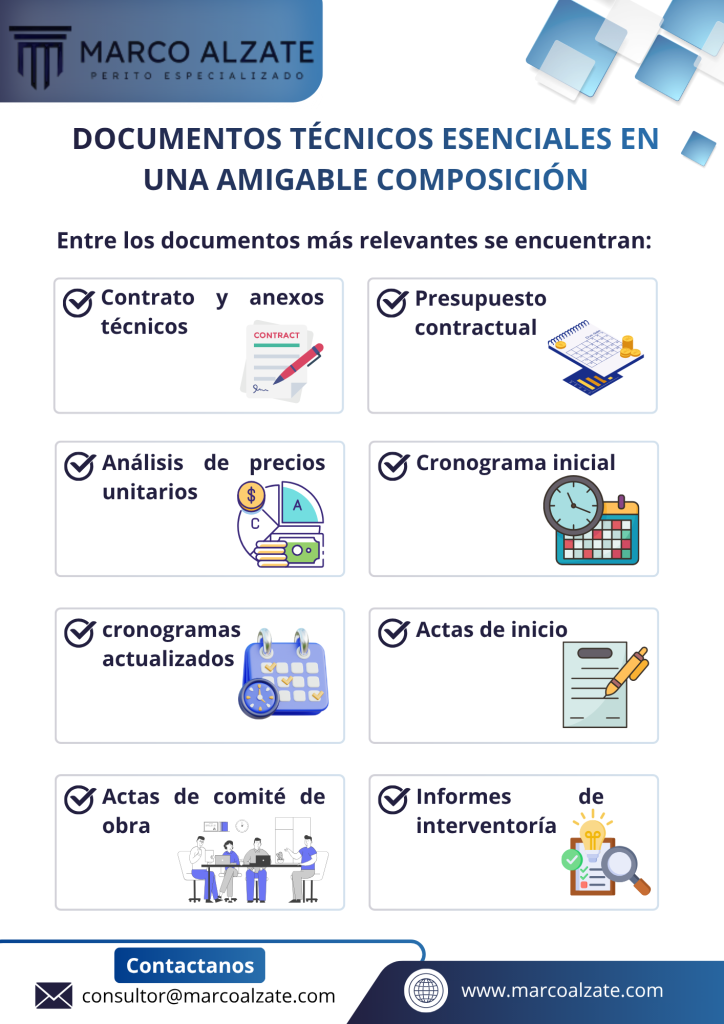

Documentos técnicos esenciales en una amigable composición de obra

Una amigable composición en ingeniería civil depende en gran medida de la calidad documental disponible. Los conflictos de obra no se resuelven únicamente con declaraciones de las partes; requieren evidencia técnica verificable.

Entre los documentos más relevantes se encuentran:

Una amigable composición en ingeniería civil depende en gran medida de la calidad documental disponible. Los conflictos de obra no se resuelven únicamente con declaraciones de las partes; requieren evidencia técnica verificable
  • Contrato y anexos técnicos.
  • Presupuesto contractual.
  • Análisis de precios unitarios.
  • Cronograma inicial y cronogramas actualizados.
  • Actas de inicio, suspensión, reinicio, recibo parcial y terminación.
  • Actas de comité de obra.
  • Informes de interventoría.
  • Bitácoras de obra.
  • Planos contractuales y planos modificados.
  • Memorias de cálculo.
  • Estudios geotécnicos, hidráulicos, estructurales o topográficos.
  • Órdenes de cambio.
  • Comunicaciones entre contratista, interventoría y contratante.
  • Registros fotográficos.
  • Cortes de obra.
  • Actas de medición de cantidades.
  • Soportes de costos directos e indirectos.
  • Nómina, equipos, facturas, subcontratos y comprobantes contables.

La trazabilidad documental es determinante. En una amigable composición, quien no documenta técnicamente sus reclamaciones queda en una posición débil frente a quien sí puede demostrar los hechos con registros consistentes.

Metodología técnica para una amigable composición en ingeniería civil

Para que la amigable composición sea eficaz en proyectos de infraestructura, no basta con designar un componedor. Es recomendable aplicar una metodología ordenada, técnica y verificable.

5.1. Delimitación de la controversia

El primer paso consiste en definir exactamente qué se va a resolver. No es lo mismo analizar una reclamación por mayores cantidades que una reclamación por permanencia, improductividad o cambio de alcance.

La delimitación debe precisar:

  • El contrato objeto de análisis.
  • El periodo de ejecución afectado.
  • Los hechos generadores del conflicto.
  • Las actividades comprometidas.
  • Las pretensiones técnicas o económicas de cada parte.
  • Los documentos que servirán de soporte.
  • El alcance de la facultad otorgada al amigable componedor.

Una controversia mal delimitada puede llevar a una decisión confusa. En cambio, una controversia claramente definida permite enfocar el análisis en hechos medibles.

5.2. Reconstrucción técnica de los hechos

Después de delimitar la controversia, se debe reconstruir la historia técnica del proyecto. Esta reconstrucción debe organizarse cronológicamente y relacionarse con los hitos contractuales.

En esta etapa se revisan:

  • Fecha de inicio.
  • Condiciones iniciales de ejecución.
  • Entrega de diseños, predios, permisos o frentes.
  • Programación contractual.
  • Eventos de cambio.
  • Instrucciones de interventoría.
  • Suspensiones o restricciones.
  • Modificaciones de alcance.
  • Ejecución real.
  • Terminación o estado actual del contrato.

La reconstrucción técnica permite diferenciar entre hechos alegados y hechos demostrados. En controversias de obra, esta diferencia es fundamental.

5.3. Análisis de causalidad

El análisis de causalidad busca establecer si el evento reclamado produjo realmente el impacto alegado.

Por ejemplo, si se reclama una ampliación de plazo por falta de entrega de un diseño, debe probarse que dicho diseño era necesario para ejecutar una actividad crítica. Si el contratista tenía otros frentes disponibles y no los ejecutó por falta de recursos, la causalidad puede debilitarse.

En amigable composición, el análisis de causalidad debe responder:

  • ¿Qué ocurrió?
  • ¿Cuándo ocurrió?
  • ¿Quién tenía control sobre ese hecho?
  • ¿Qué actividad fue afectada?
  • ¿La actividad estaba en ruta crítica?
  • ¿Qué impacto produjo en plazo, alcance o costo?
  • ¿El impacto fue mitigable?
  • ¿Existe soporte documental suficiente?

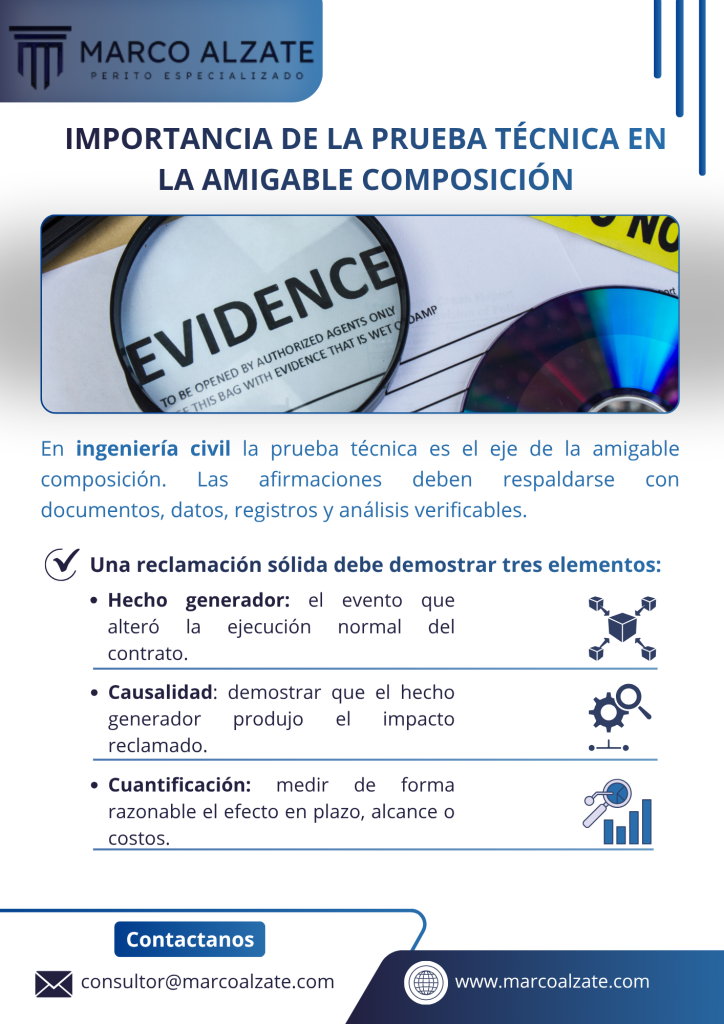

Sin causalidad, una reclamación técnica pierde solidez.

5.4. Cuantificación del impacto

La cuantificación debe convertir el impacto técnico en una medición objetiva. En proyectos de ingeniería civil, esto puede hacerse mediante análisis de cantidades, costos, rendimientos, plazos o productividad.

Dependiendo de la controversia, la cuantificación puede incluir:

  • Días de atraso atribuibles al evento.
  • Costos de permanencia.
  • Mayores cantidades ejecutadas.
  • Valor de actividades adicionales.
  • Diferencia entre precio contractual y precio real.
  • Costos por equipo improductivo.
  • Costos por aceleración.
  • Costos por reprocesos.
  • Impacto en administración.
  • Variación de costos indirectos.

Una cuantificación técnicamente válida debe tener soporte. No basta con presentar un valor global. Debe explicarse la fórmula, la fuente de información, los documentos utilizados y la relación entre el hecho y el monto reclamado.

5.5. Conclusión técnica y decisión del amigable componedor

Finalmente, el amigable componedor debe establecer una conclusión clara. En proyectos de ingeniería civil, esa conclusión debería pronunciarse sobre los hechos técnicos demostrados, la causalidad y la cuantificación.

Una buena decisión en amigable composición debe responder, como mínimo:

  • ¿Qué hechos fueron acreditados?
  • ¿Qué hechos no fueron suficientemente demostrados?
  • ¿Qué impacto técnico se reconoce?
  • ¿Qué impacto económico se considera procedente?
  • ¿Qué actividades o costos se excluyen por falta de soporte?
  • ¿Qué obligaciones deben cumplirse para cerrar la controversia?

La decisión debe ser clara, ejecutable y técnicamente sustentada.

Perfil técnico del amigable componedor en proyectos de infraestructura

En controversias de ingeniería civil, el perfil del amigable componedor es determinante. No todos los conflictos de obra pueden resolverse adecuadamente desde una mirada generalista. Muchos requieren conocimientos específicos en gestión de proyectos, costos, programación, análisis contractual técnico, interventoría y ejecución de obra.

Un amigable componedor especializado debería tener capacidad para analizar:

  • Programación de obra.
  • Ruta crítica.
  • Presupuestos y APU.
  • Costos directos e indirectos.
  • Rendimientos de construcción.
  • Gestión de cambios.
  • Control de cantidades.
  • Informes de interventoría.
  • Reclamaciones por plazo y costos.
  • Metodologías de análisis de impacto.
  • Contratos de infraestructura.

La amigable composición aplicada a ingeniería civil exige un componedor con criterio técnico, capacidad analítica y comprensión real de cómo se ejecutan los proyectos en campo. Esto es especialmente importante porque muchas controversias no se resuelven leyendo únicamente el contrato, sino interpretando técnicamente la ejecución.

Errores frecuentes al acudir a amigable composición en proyectos de obra

Aunque la amigable composición puede ser muy efectiva, su utilidad depende de una adecuada preparación.

Algunos errores frecuentes son:

  • Presentar reclamaciones sin soporte técnico suficiente.
  • No delimitar claramente la controversia.
  • Confundir mayores cantidades con obras adicionales.
  • No demostrar afectación de la ruta crítica.
  • Reclamar costos de permanencia sin probar recursos reales en obra.
  • Mezclar costos de varios contratos o proyectos.
  • Presentar valores globales sin trazabilidad.
  • No diferenciar causas atribuibles al contratista y causas externas.
  • No actualizar cronogramas durante la ejecución.
  • No conservar bitácoras, informes diarios o registros fotográficos.
  • Pretender resolver técnicamente una controversia compleja sin metodología.

Estos errores pueden debilitar la posición de una parte y dificultar la labor del amigable componedor.

Importancia de la prueba técnica en la amigable composición

En ingeniería civil la prueba técnica es el eje de la amigable composición. Las afirmaciones deben respaldarse con documentos, datos, registros y análisis verificables.

Por ejemplo, si un contratista reclama costos por equipos detenidos, debe demostrar que los equipos estaban asignados al contrato, que permanecieron disponibles, que no pudieron utilizarse por una causa externa, que su permanencia era necesaria y que el costo reclamado corresponde al periodo afectado.

La amigable composición permite evaluar estos elementos de manera más ágil que un litigio tradicional, siempre que la información esté organizada y técnicamente soportada.

Cómo preparar una controversia de obra para amigable composición

Antes de acudir a una amigable composición, es recomendable preparar un expediente técnico ordenado. Esto permite que el componedor comprenda el proyecto y tome una decisión basada en evidencia.

La preparación debería incluir:

  • Una matriz de controversias.
  • Una línea de tiempo contractual.
  • Un resumen técnico del proyecto.
  • La identificación de eventos críticos.
  • El análisis de impacto en cronograma.
  • La comparación entre alcance inicial y alcance ejecutado.
  • El cuadro de mayores cantidades.
  • La relación de actividades adicionales.
  • La cuantificación de sobrecostos.
  • Los soportes documentales por cada reclamación.
  • Las conclusiones técnicas solicitadas.
